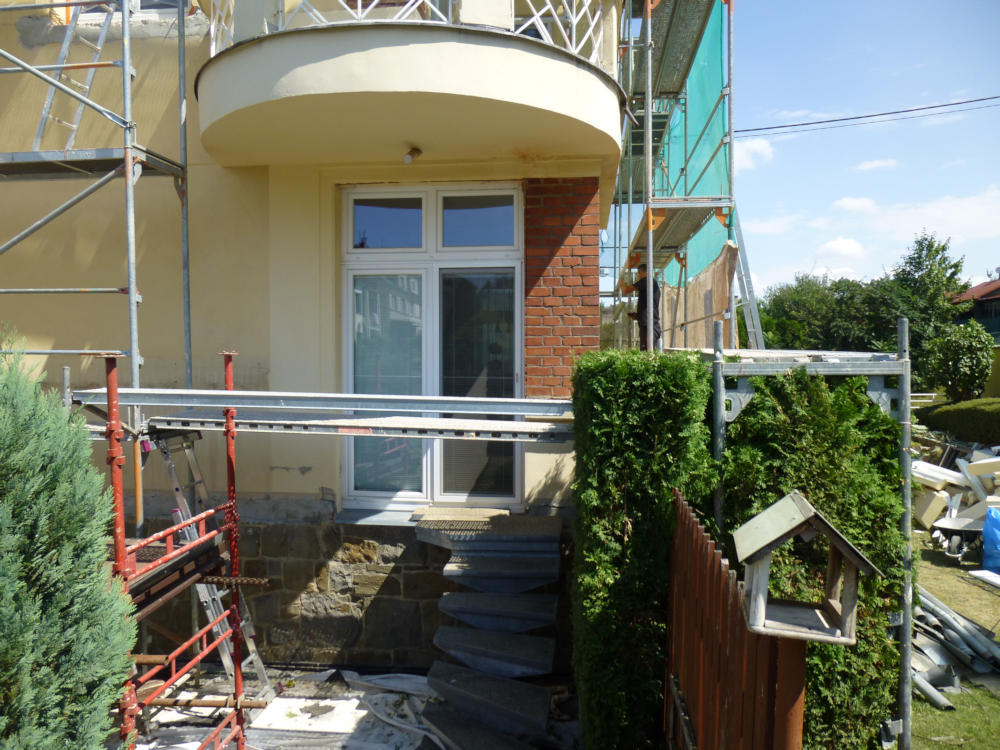

Dopoledne dostavěli lešení pod balkonem. Po chvíli bručení kvůli ne úplně ideálně umístěné sejmuté střeše pergoly si nakonec lešenáři dokázali poradit.

Oknaři přišli vymontovat zbývající dvě venkovní okenní rolety ve 2. NP. Je už tedy možno odsekat parapety, ostění a nadpraží i u nich. Hrubují se včera odsekaná místa.

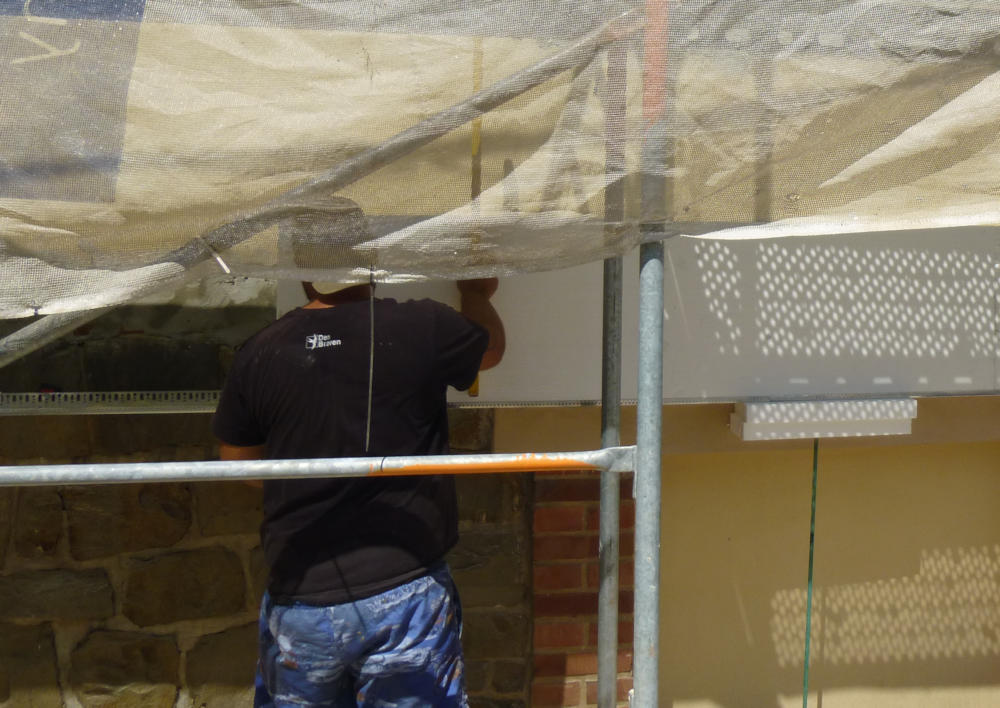

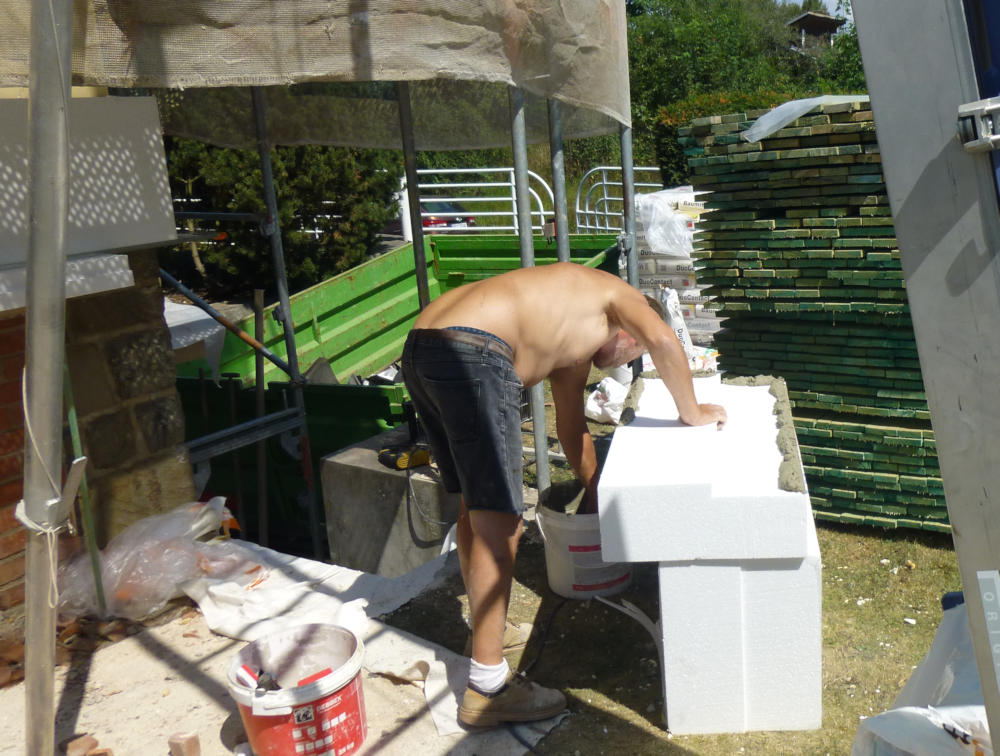

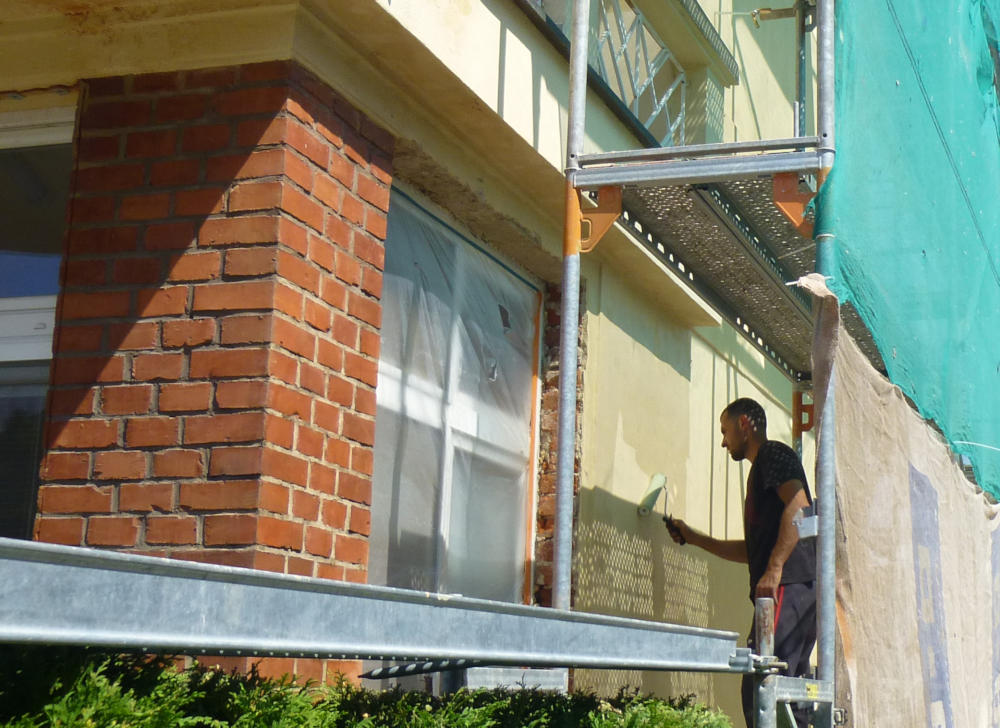

Fasádníci penetrují část fasády, připevňují zakládací lištu, což je vzhledem k podkladu – nestejně vystupující kamenné podezdívce – hodinářská práce. Ale dílo se daří a přilepeny jsou první polystyrenové desky.

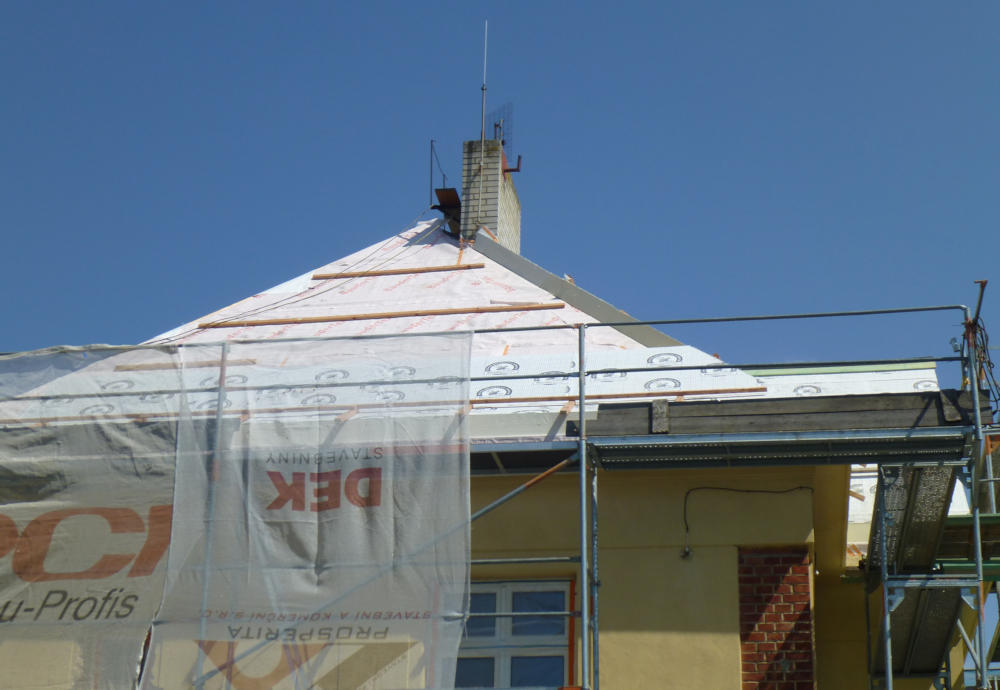

Střechaři dnes vymontovali další dvě střešní okna na jihozápadní straně.

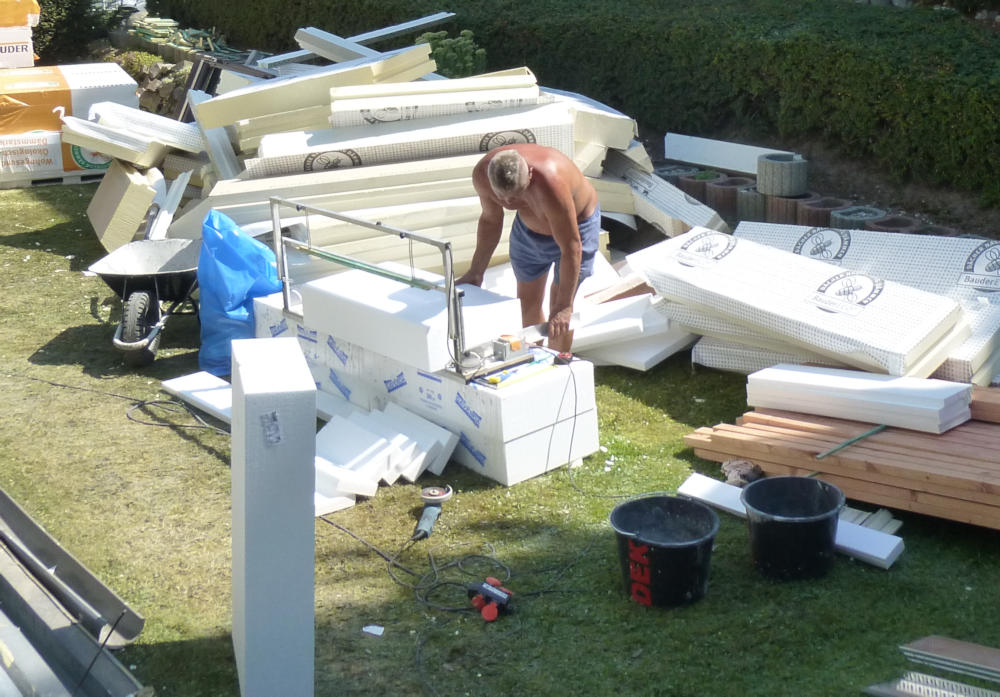

Na zateplení půlkruhové schodišťové stěny radí Zofi použít fasádní vatu Knauf s kolmým vláknem. Ale na radu Zdeňka Midrly volám technika Styrotrade Rýmařov a ten potvrzuje, že umí bez problémů nařezat z „kostek“ polystyrenové oblouky dle zadaného poloměru.
