Úvodem
4. 6. 2024
Po 25 letech vlastnictví a užívání rodinného domu přišel čas na zateplení střechy, novou střešní krytinu, zateplení fasády a novou fotovoltaickou elektrárnu.
Pokračovat ve čtení → Pokračovat ve čtení →

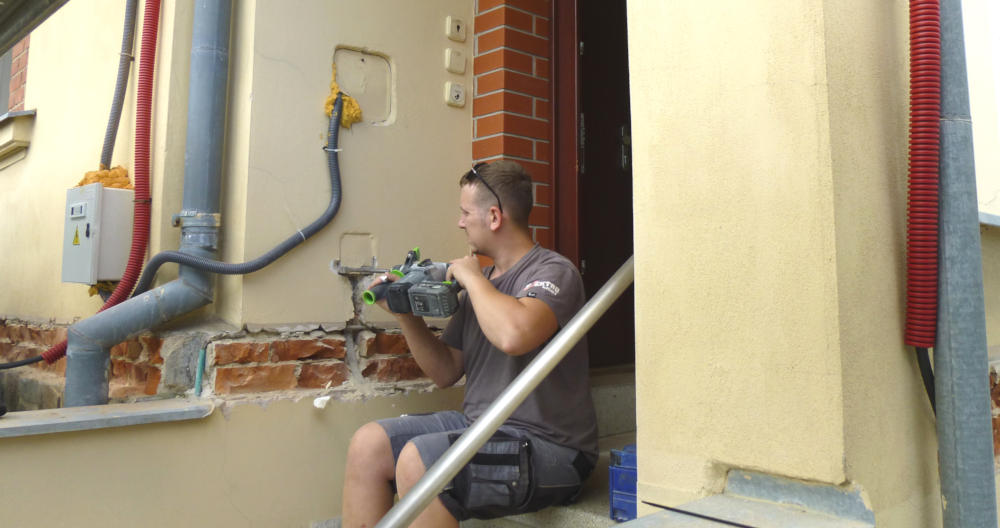

Přípravné práce
15. 7. 2024

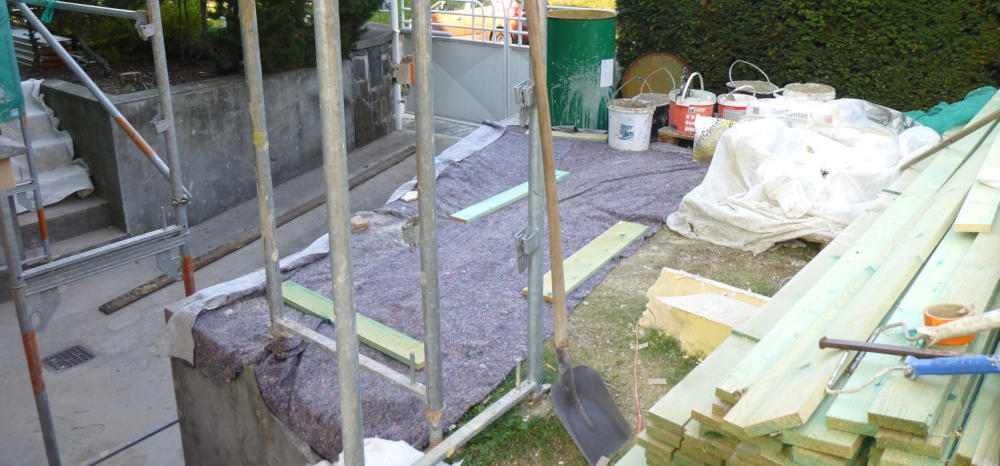

Odsekání římsy. Demontáž pergoly. Demontáž žaluzie a mříže balkonových dveří. Demontáž klimatizace. Elektrikářské práce. Příprava zázemí.
Pokračovat ve čtení → Pokračovat ve čtení →

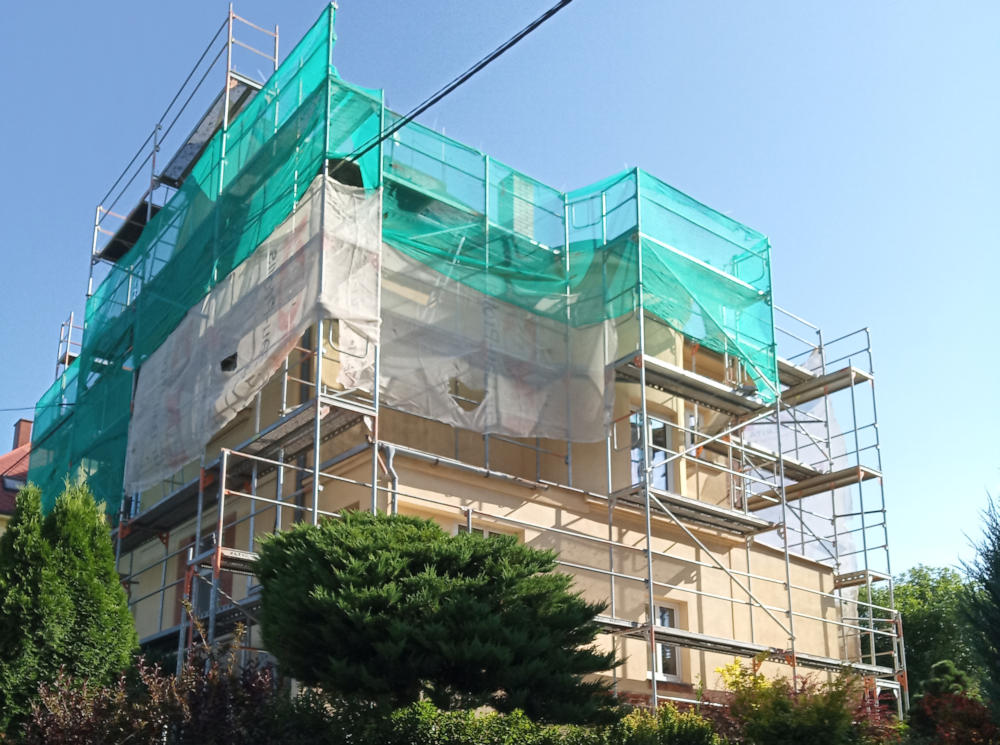

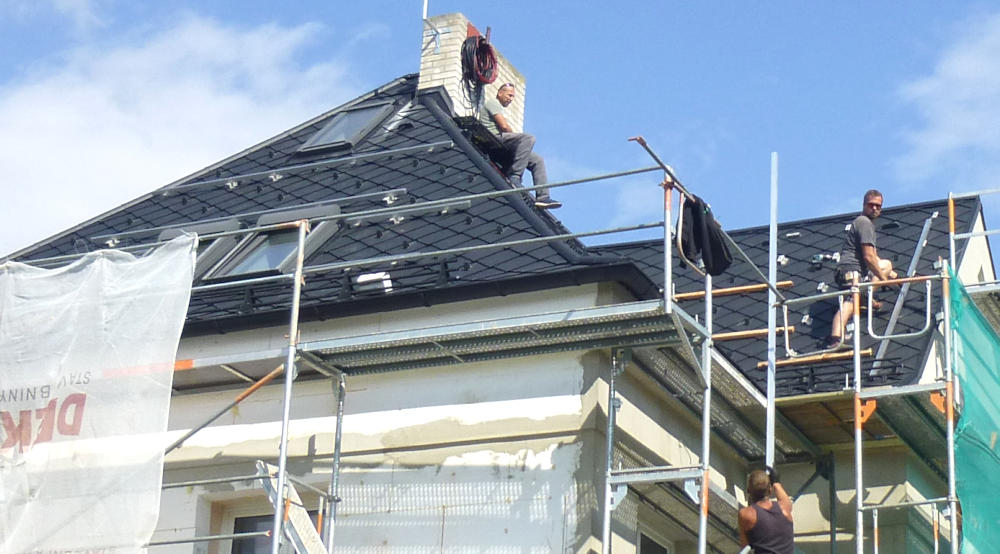

Staví se lešení
23. 7. 2024

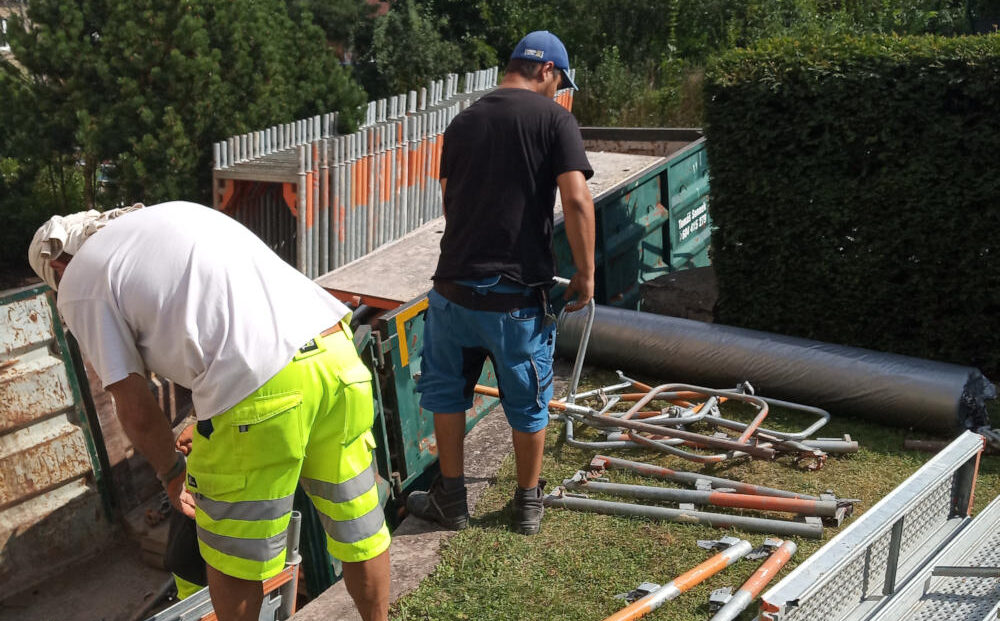

Dneska to vypuklo. V 9:30 sehrané kvarteto páně Světlíkových lešenářů vyložilo plný kontejner stojin, podlah, zavětrování, žebříků a dalšího příslušenství a pustili se do díla.
Pokračovat ve čtení → Pokračovat ve čtení →
Začíná se na střeše
29. 7. 2024
Na hřiště nastupuje trojčlenný tým mistra střech Filipa Vrány.
Pokračovat ve čtení → Pokračovat ve čtení →

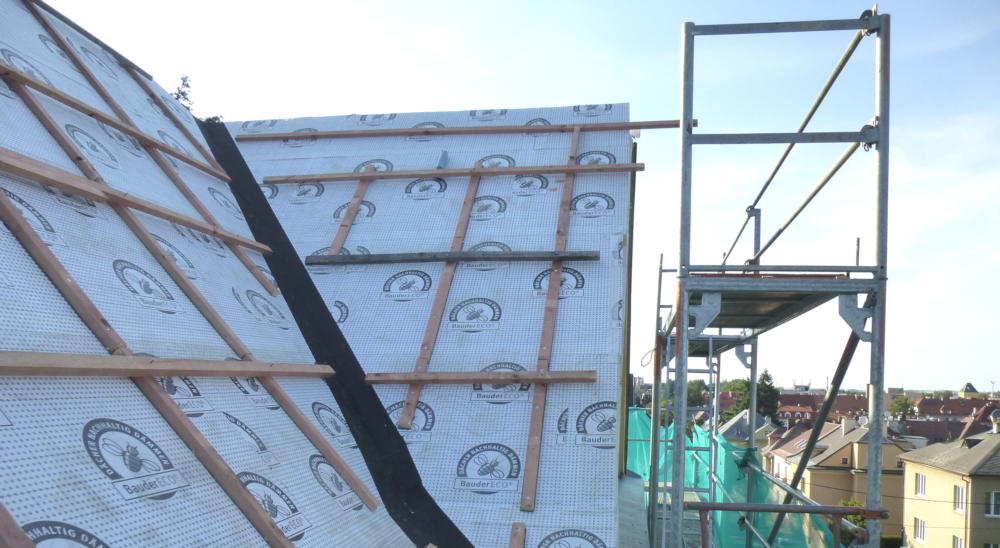

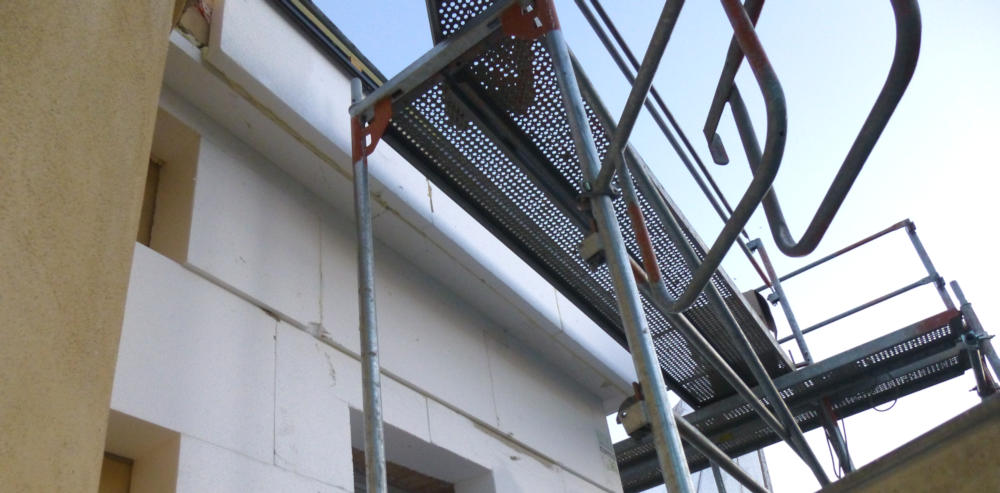

Dokončení pokládky PIR na severovýchodní straně
31. 7. 2024

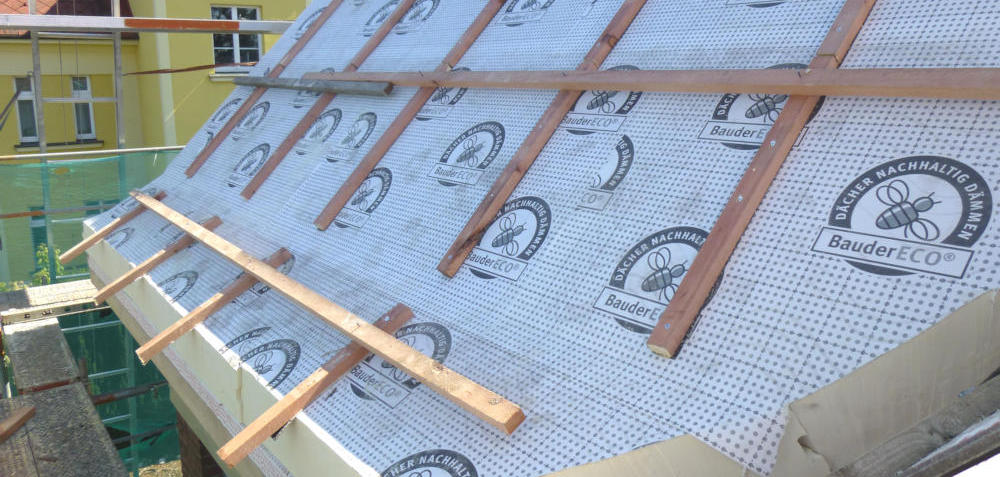

1/4 střechy je pokryta PIR deskami. Vypínám starou fotovoltaiku.
Pokračovat ve čtení → Pokračovat ve čtení →

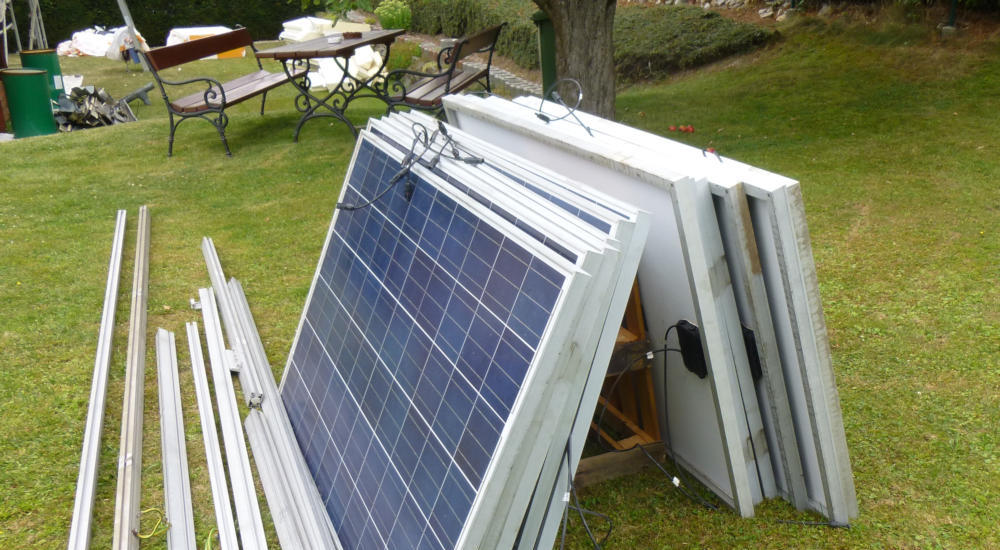

Demontáž fotovoltaiky
1. 8. 2024
Demontáž fotovoltaiky, dovoz prken na bednění pod krytinu, dostavba lešení na balkoně.
Pokračovat ve čtení → Pokračovat ve čtení →

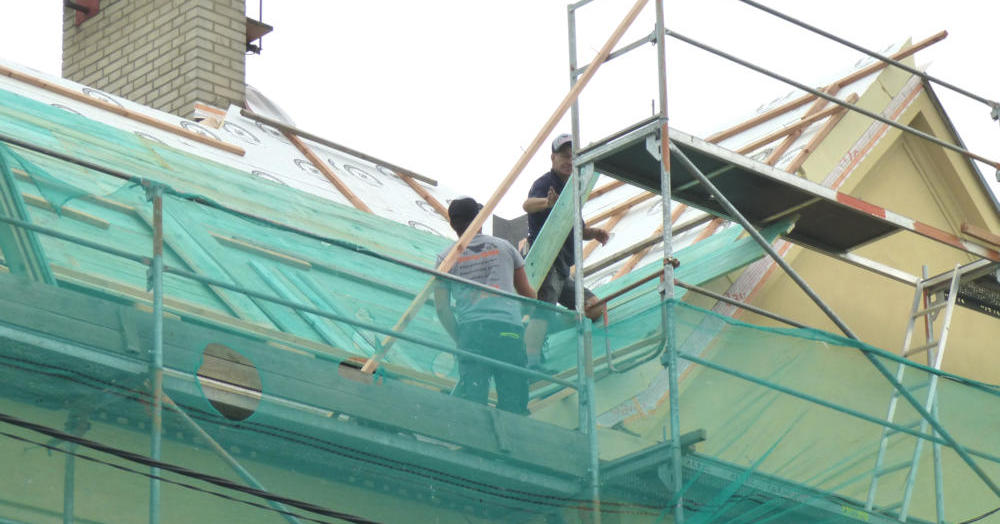

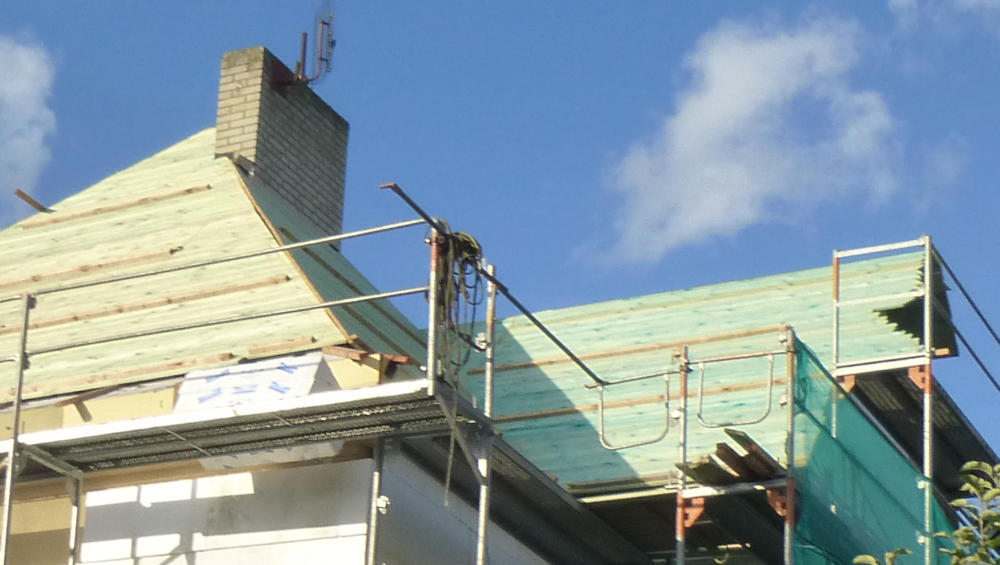

Bednění pod krytinu
2. 8. 2024
Pod falcované šablony je třeba položit prkenné bednění v ploše.
Pokračovat ve čtení → Pokračovat ve čtení →
Demontáž další části krytiny
5. 8. 2024

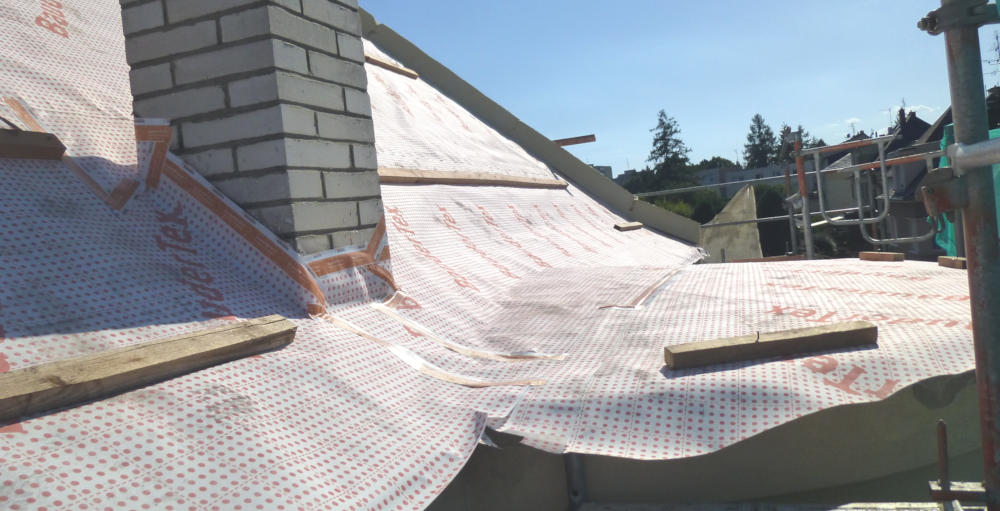

Pokračuje se v demontáži krytiny a pokládce parobrzdné folie. Odtrhová zkouška na fasádě.
Pokračovat ve čtení → Pokračovat ve čtení →

Odsekávání parapetů a nadpraží
6. 8. 2024
Fasádníci začínají s hrubou prací, odsekávají vše, co musí pryč a nahrubo zarovnávají maltou.
Pokračovat ve čtení → Pokračovat ve čtení →
Sekání pokračuje. Půl střechy zatepleno.
7. 8. 2024

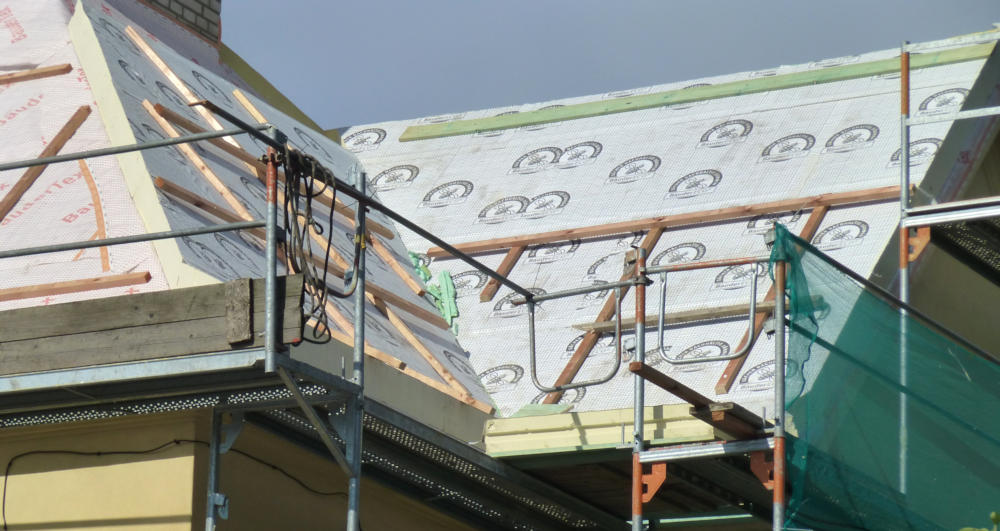

Rozbrušovačky, sbíječky a kladívka jedou na plný výkon. Půl je střechy zatepleno.
Pokračovat ve čtení → Pokračovat ve čtení →

Zakládání polystyrenu
8. 8. 2024
Dodělává se lešení pod balkonem, připevňuje zakládací lišta a lepí první šichta polystyrenu. Demontují se další střešní okna.
Pokračovat ve čtení → Pokračovat ve čtení →
Během mé služby se nic zvláštního nestalo
9. 8. 2024

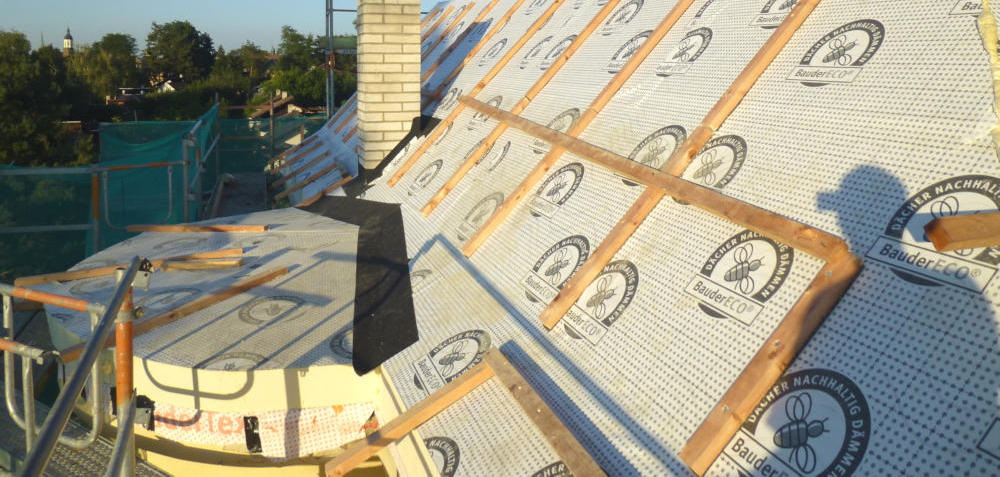

Pokračuje se se zakládací lištou, zatepluje se jihozápadní část střechy.
Pokračovat ve čtení → Pokračovat ve čtení →

Stará krytina i střešní okna jsou pryč
12. 8. 2024
Rozborka původní krytiny je dokončena. Všechna okna demontována. Polystyren na fasádě přibývá.
Pokračovat ve čtení → Pokračovat ve čtení →
Ad astra
13. 8. 2024
Vzhůru ke hvězdám střeše. Přibyly další řady polystyrenu, zateplení střechy je téměř hotovo.

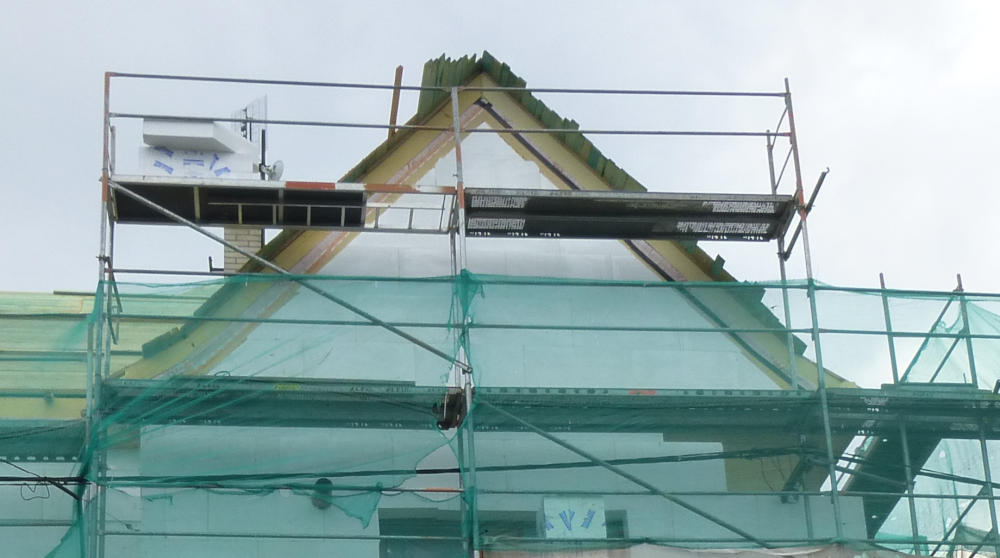

Pokračovat ve čtení → Pokračovat ve čtení →
Nadkrokevka hotovo. Kotvení EPS.
14. 8. 2024
Zateplení střechy je kompletní, polystyren je na dvou stranách až u střechy.
Pokračovat ve čtení → Pokračovat ve čtení →
Dejte mu zahrát, pane inšpektóre
15. 8. 2024

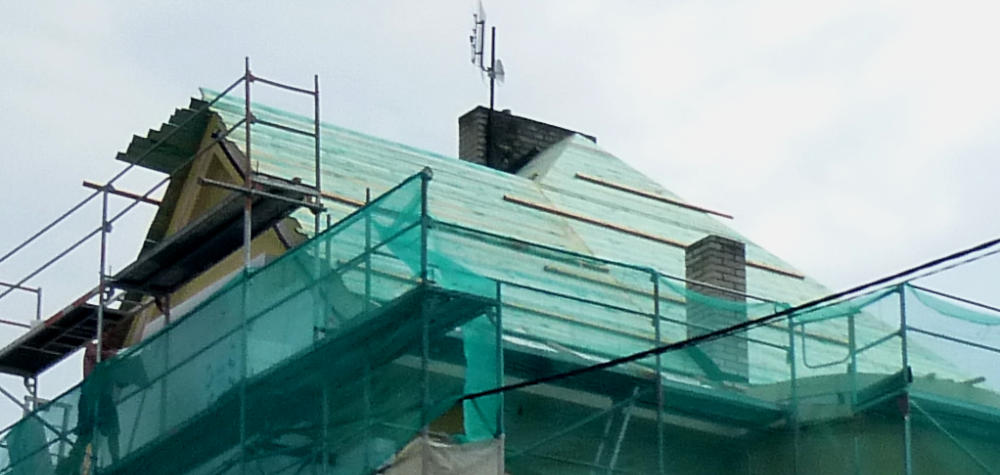

Kontrola provedení nadkrokevky technikem z Bauderu. Severozápad zaprkněn.
Pokračovat ve čtení → Pokračovat ve čtení →
Střecha je pod prkny téměř kompletně
16. 8. 2024
Zabedněno skoro vše. Zatepluje se jihozápad. Elektro připraveno.
Pokračovat ve čtení → Pokračovat ve čtení →
Na řadu přichází KOOLTHERM
19. 8. 2024

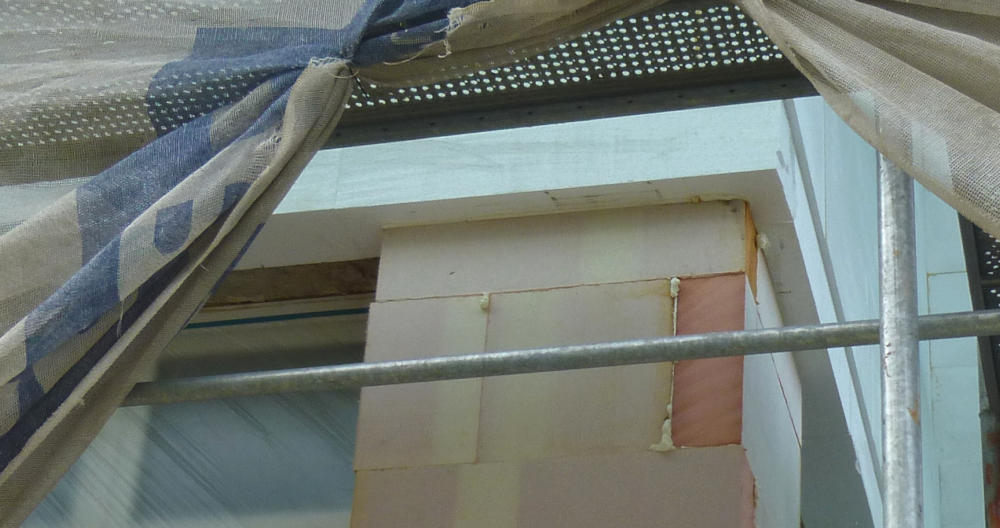

Odváží se část nepořádku, zateplují sloupky z lícovek. Střechaři dnes pracují jinde.
Pokračovat ve čtení → Pokračovat ve čtení →
Jedeme dál
20. 8. 2024
Nalepování EPS pokračuje, ještě i dnes mají střechaři pauzu.
Pokračovat ve čtení → Pokračovat ve čtení →
Počasí zkrátilo směnu
21. 8. 2024
Otloukáncí buší do atiky, střechaři máchají pilami a hřebíkovačkami.
Pokračovat ve čtení → Pokračovat ve čtení →
Předposlední slupka střechy

22. 8. 2024

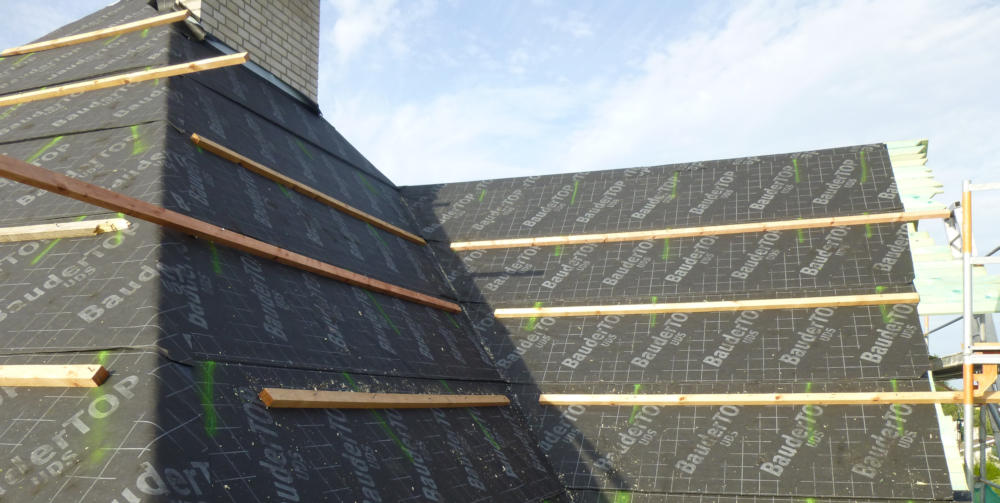

Pokládá se TOP UDS folie, zatepluje atika a montují nové balkonové dveře.
Pokračovat ve čtení → Pokračovat ve čtení →

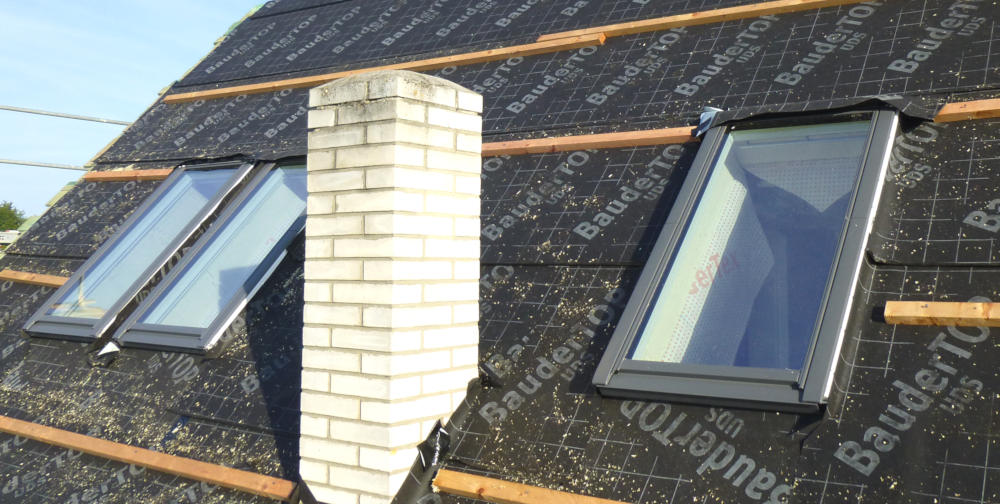

První okna osazena
24. 8. 2024

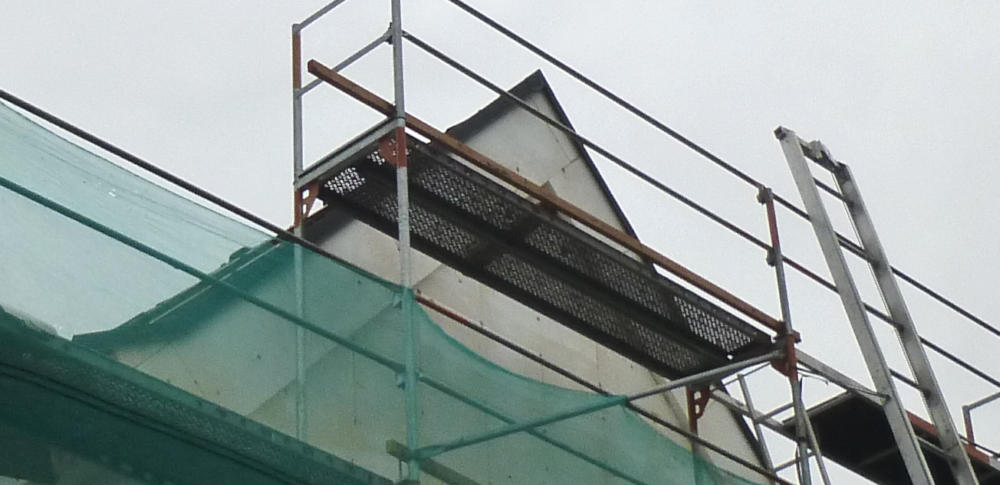

Dokončení pokládky TOP UDS, montáž střešních oken, zateplování atik a štítu.
Pokračovat ve čtení → Pokračovat ve čtení →
Drrrzzzzzzzzzz! Vrrzzzzzrrrr!
26. 8. 2024
Vrtají se díry pro kotvení. Zatepluje ostění. Montují poslední střešní okna.
Pokračovat ve čtení → Pokračovat ve čtení →

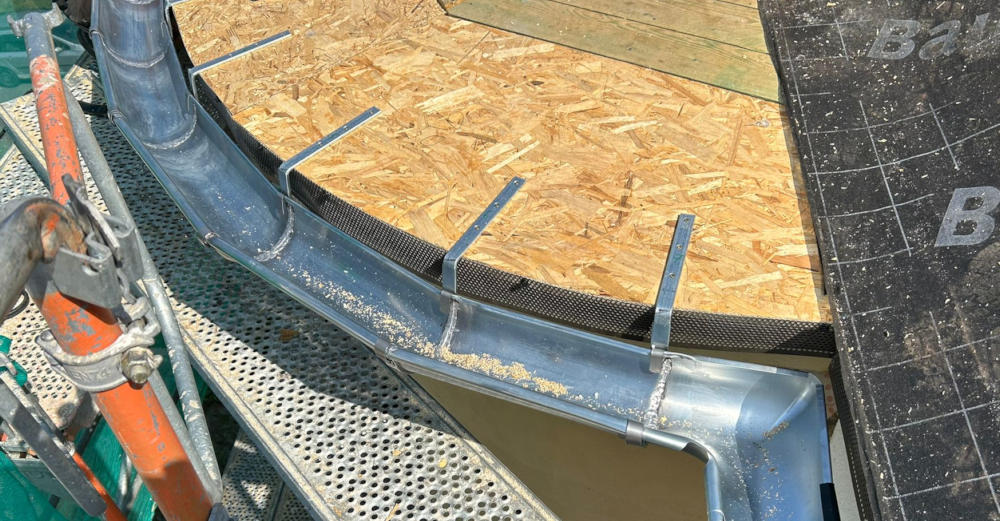

Konečně krytina
27. 8. 2024

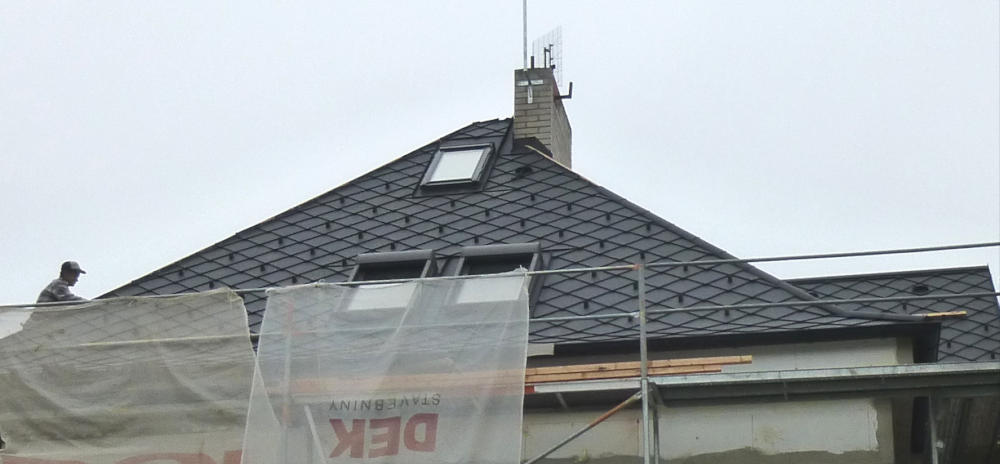

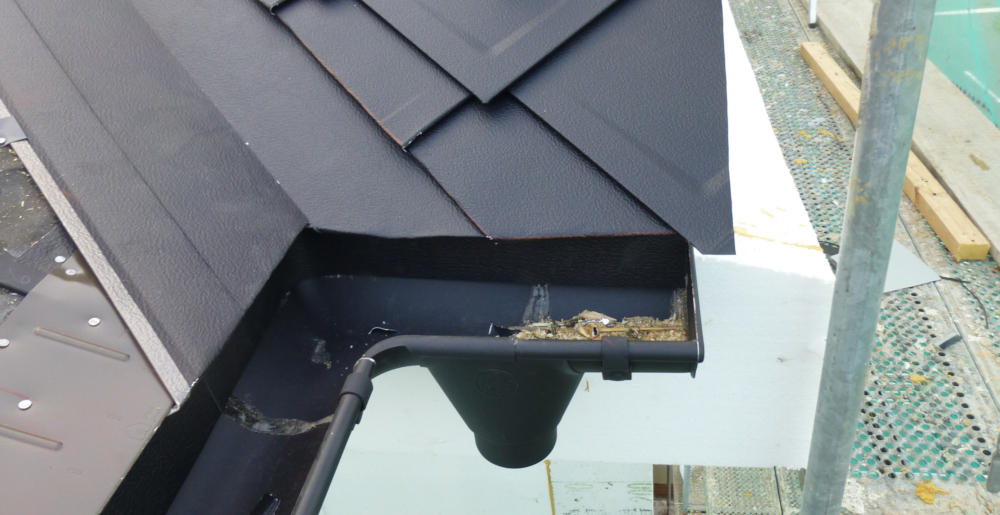

Oplechování, žlaby, první krytina. Pokračuje se s ostěním.
Pokračovat ve čtení → Pokračovat ve čtení →
Kdo osadí ostění?
30. 8. 2024
Krytiny na střeše i polystyrenové drtě vůkol přibývá. Hledá se Nemo montážník. Dvoufázový úklid pracoviště.
Pokračovat ve čtení → Pokračovat ve čtení →
Dneska neděle byla
1. 9. 2024

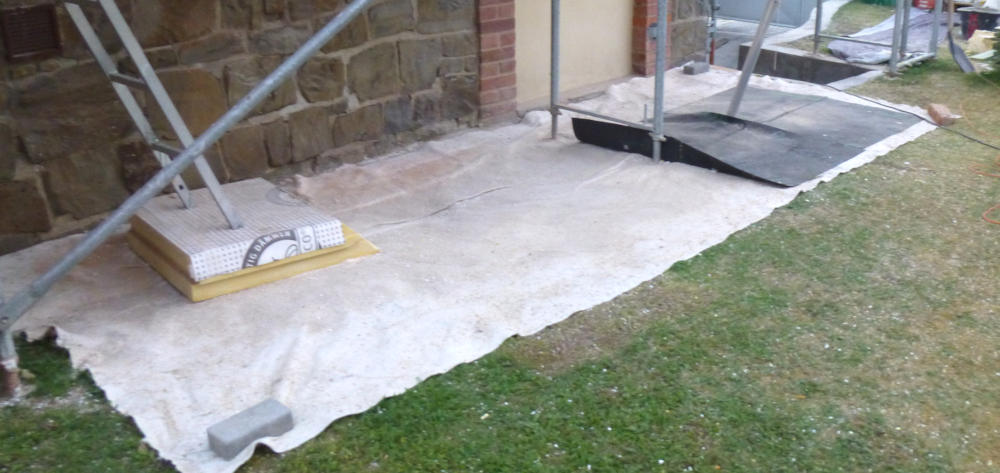

Úklid dokončen. Demontáž zbývajích polí zábradlí na balkoně taky.
Pokračovat ve čtení → Pokračovat ve čtení →
Během dovolené
2. 9. - 7. 9. 2024
Prchli jsme před vrtáním děr, obě party však statečně dál pokračovaly v práci.
Pokračovat ve čtení → Pokračovat ve čtení →

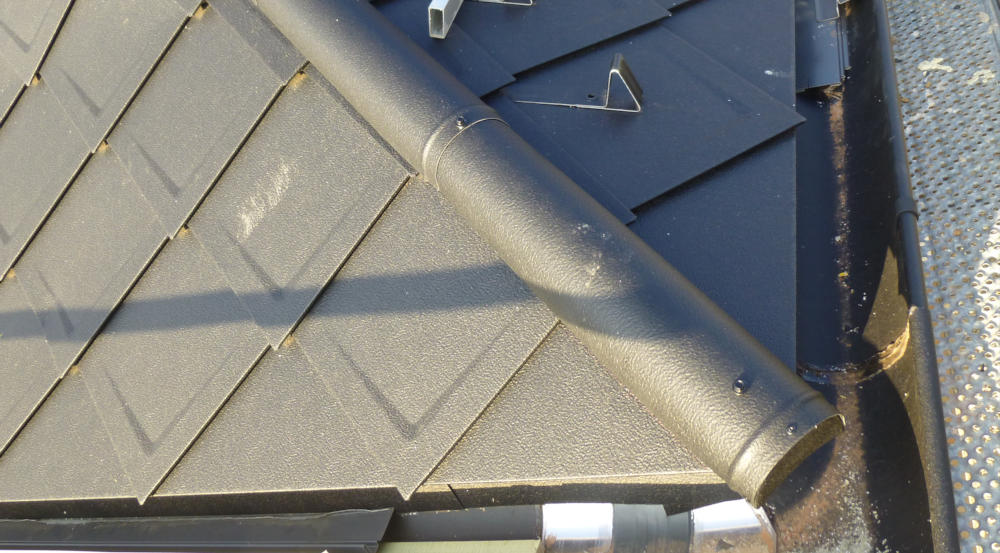

Jede se dál
10. 9. 2024

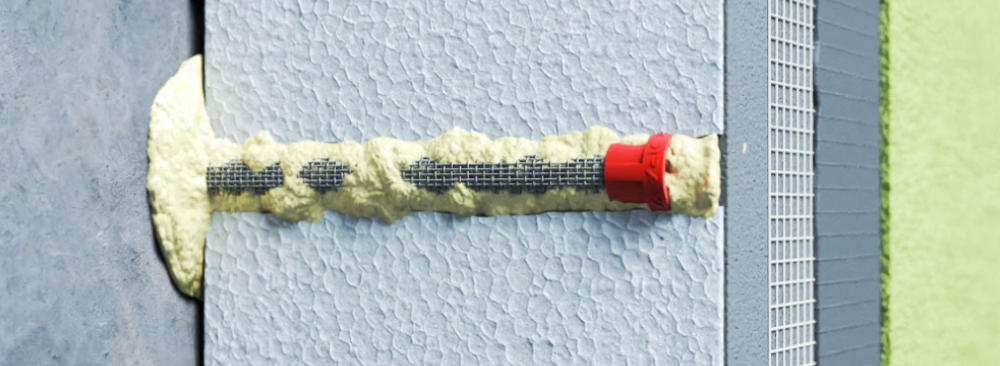

Montáž hřebenáčů, plechování komína, další perlinka a zapěňování hmoždinek.
Pokračovat ve čtení → Pokračovat ve čtení →
Montuje se ostění

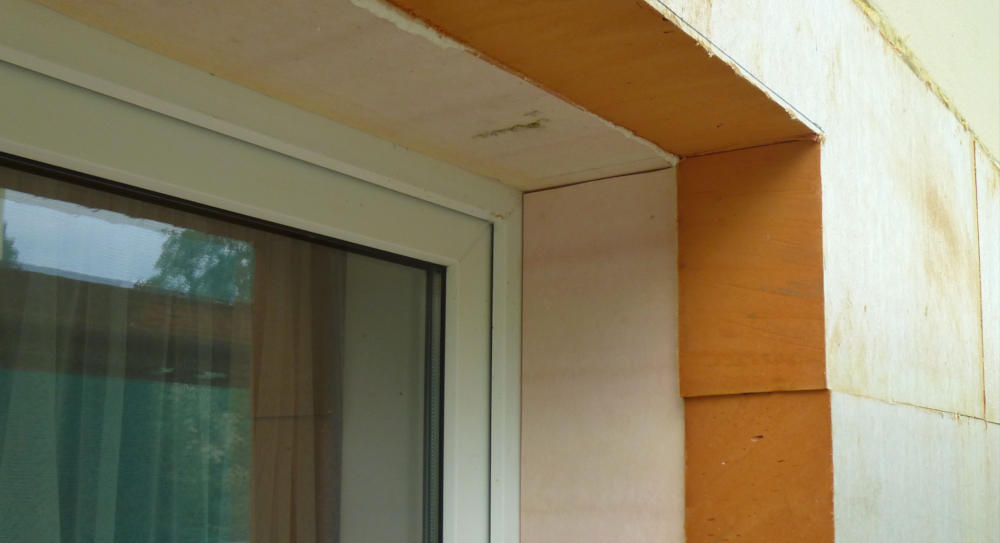

12. 9. 2024

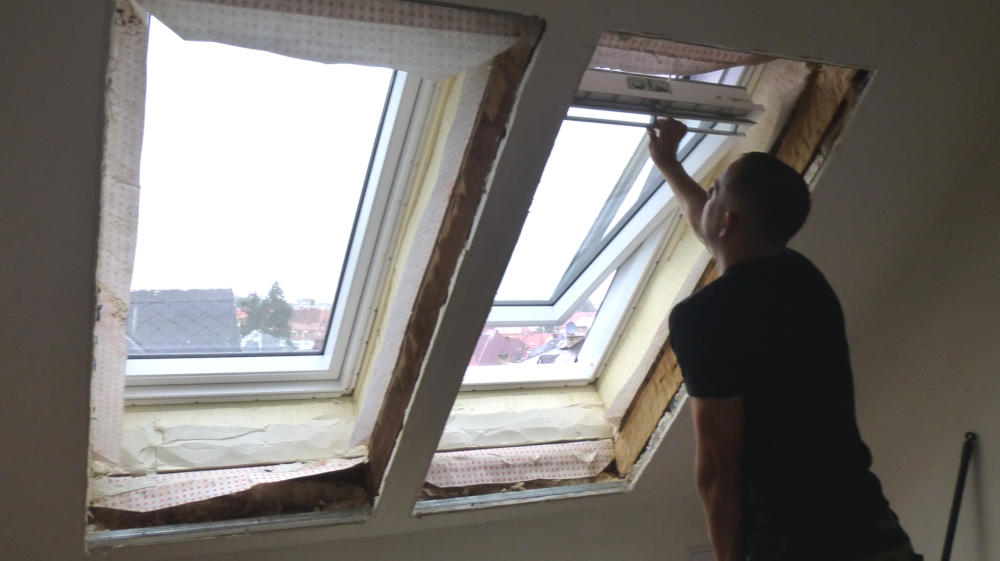

Začíná pršet a oknaři tak mají prostor na práce v interiéru.
Pokračovat ve čtení → Pokračovat ve čtení →
Co týden dal
23. 9. - 27. 9. 2024
Parapetní sokly, rohování, tažení druhé vrstvy stěrky, penetrace, lepení obloukových segmentů, zateplení vchodu Koolthermem. Dům se vylupuje ze sítí.
Pokračovat ve čtení → Pokračovat ve čtení →

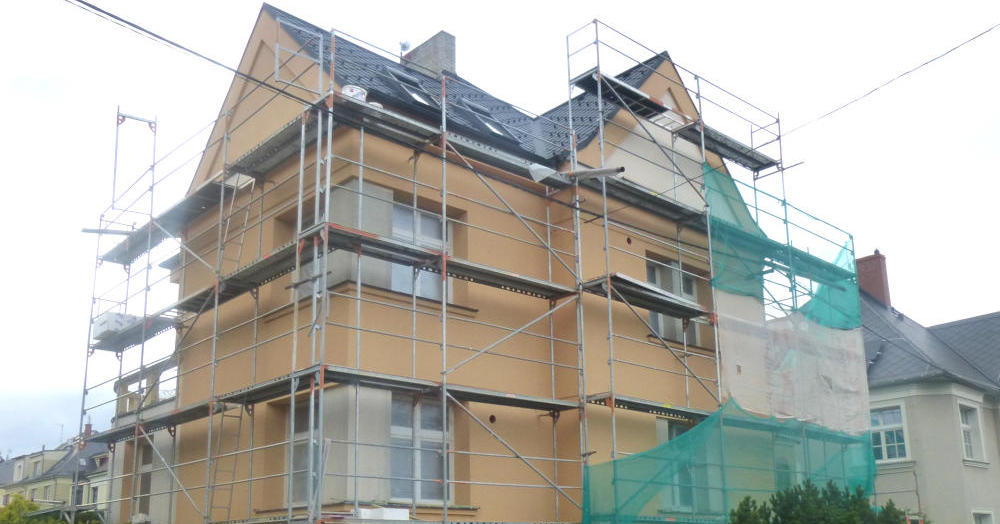

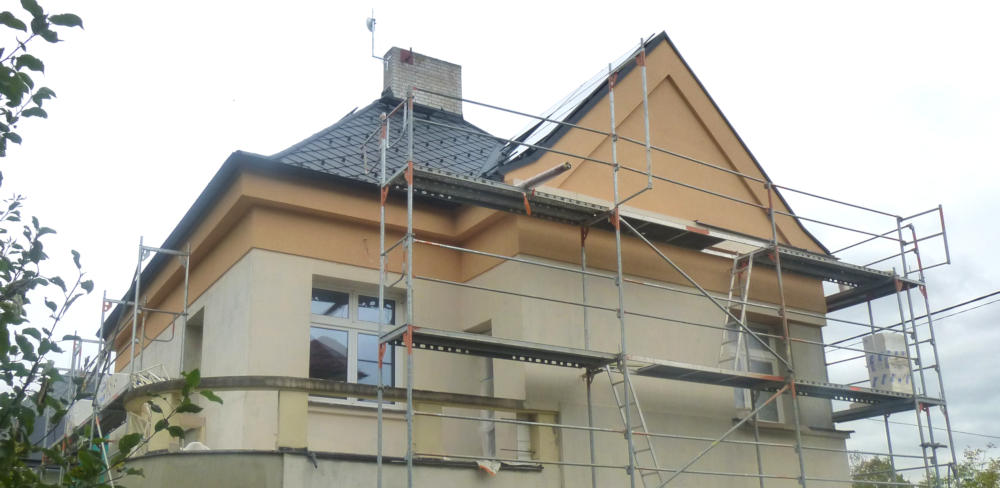

Plechy a omítka
28. 9. - 2. 10. 2024
Klempíři oplechovávají parapety a atiky, natahuje se omítka.
Pokračovat ve čtení → Pokračovat ve čtení →

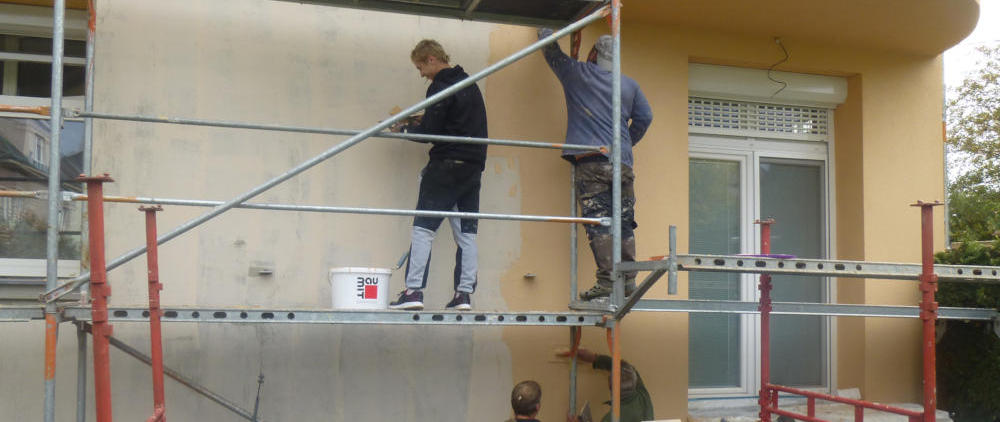

V barvách podzimu
9. 10. - 11. 10. 2024

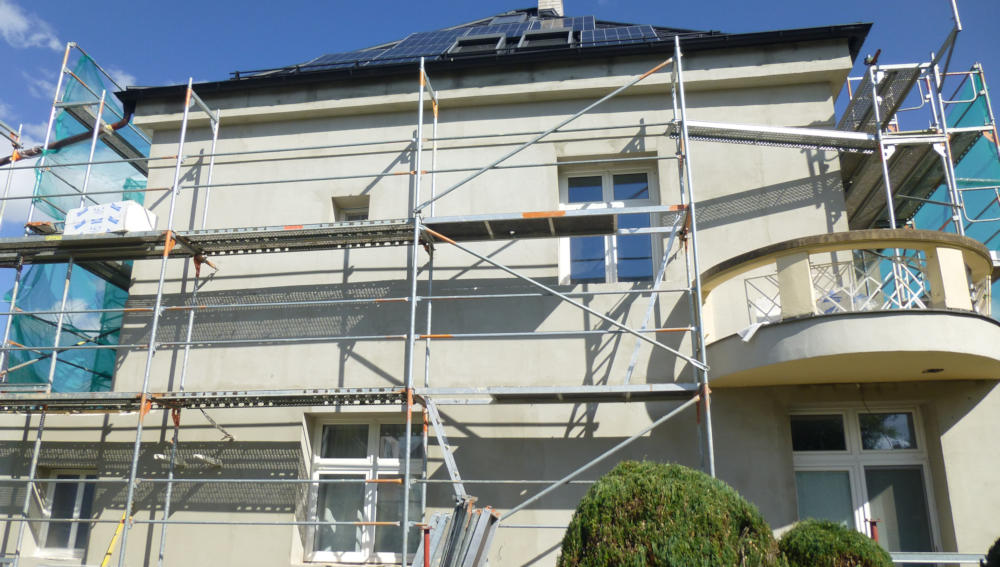

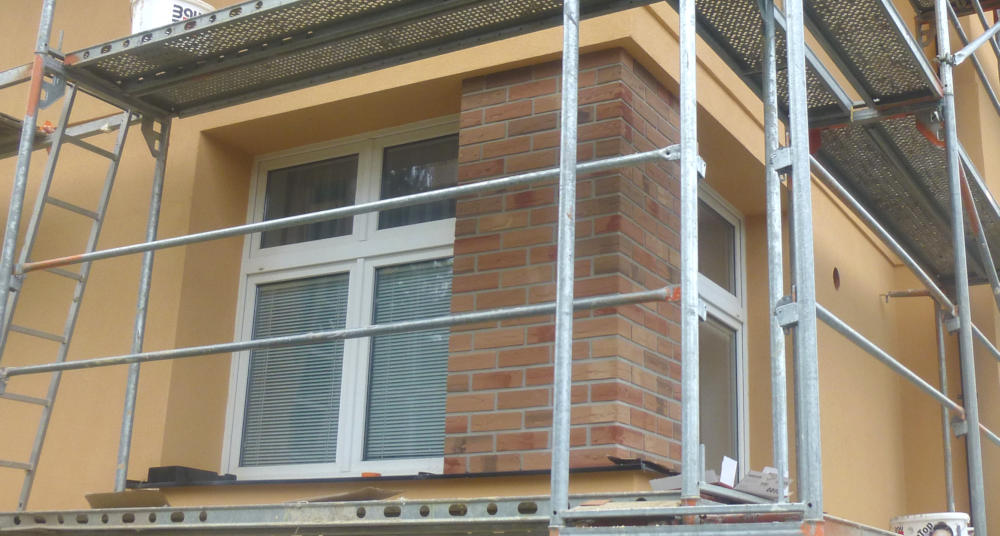

Perlinka na schodišťové stěně, dokončení obkladů cihelnými pásky, omítka na jihozápadě.
Pokračovat ve čtení → Pokračovat ve čtení →
Začíná se uklízet
14. 10. 2024
Ostění a perlinka na severozápadní straně, omítka na schodišťové stěně. Postupný úklid.
Pokračovat ve čtení → Pokračovat ve čtení →
Poslední perlinka
15. 10. - 17. 10. 2024

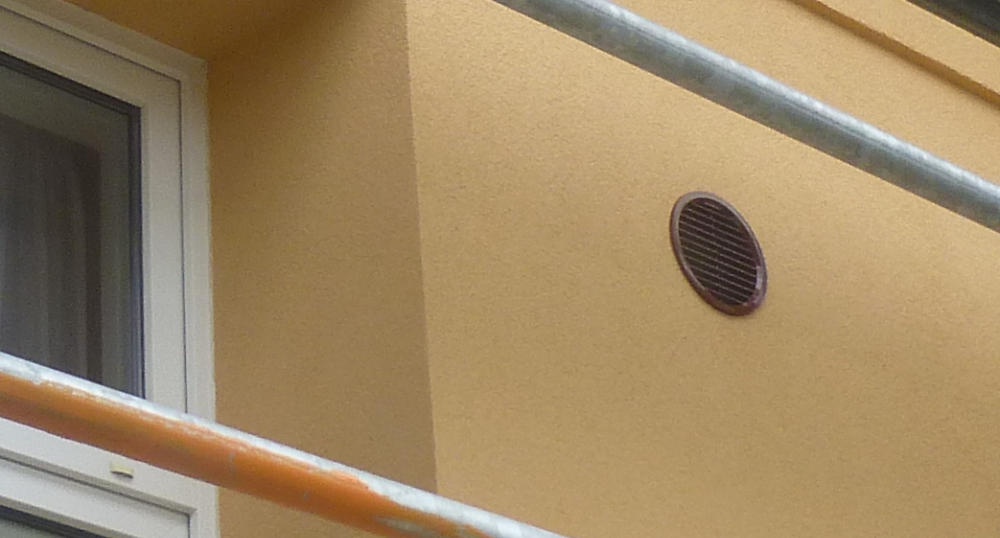

Perlinka, zpětné klapky a krycí mřížky, další oplechování.
Pokračovat ve čtení → Pokračovat ve čtení →
Lešení je pryč!

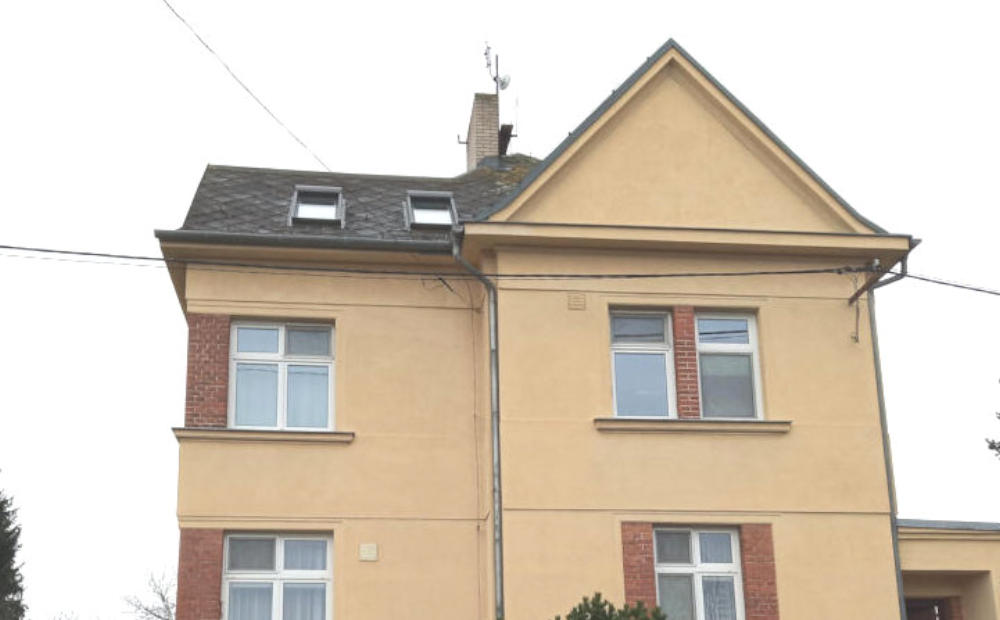

18. 10. 2024
Po čtvrt roce (bez 5 dní) jde lešení dolů a dům konečně vykoukl ven celý.
Pokračovat ve čtení → Pokračovat ve čtení →
